Stud Çivisi̇ Fiyatları
Stud Çivisi̇ Fiyatları
Günümüz
yapılarında çelik binaların çoğalması ülkemizin deprem bölgesi olmasının çok
önemi var tabiki, ülkemizde irili ufaklı birçok deprem meydana gelmekte ve en
büyüğü daha geride. 1999 depreminden sonra ülkemizde binaların birçoğu hızla
çeliğe dönüşmekte, betondan sağlam ve hafif olması çelik binalardaki taleplerin
artması demek anlamına geliyor.

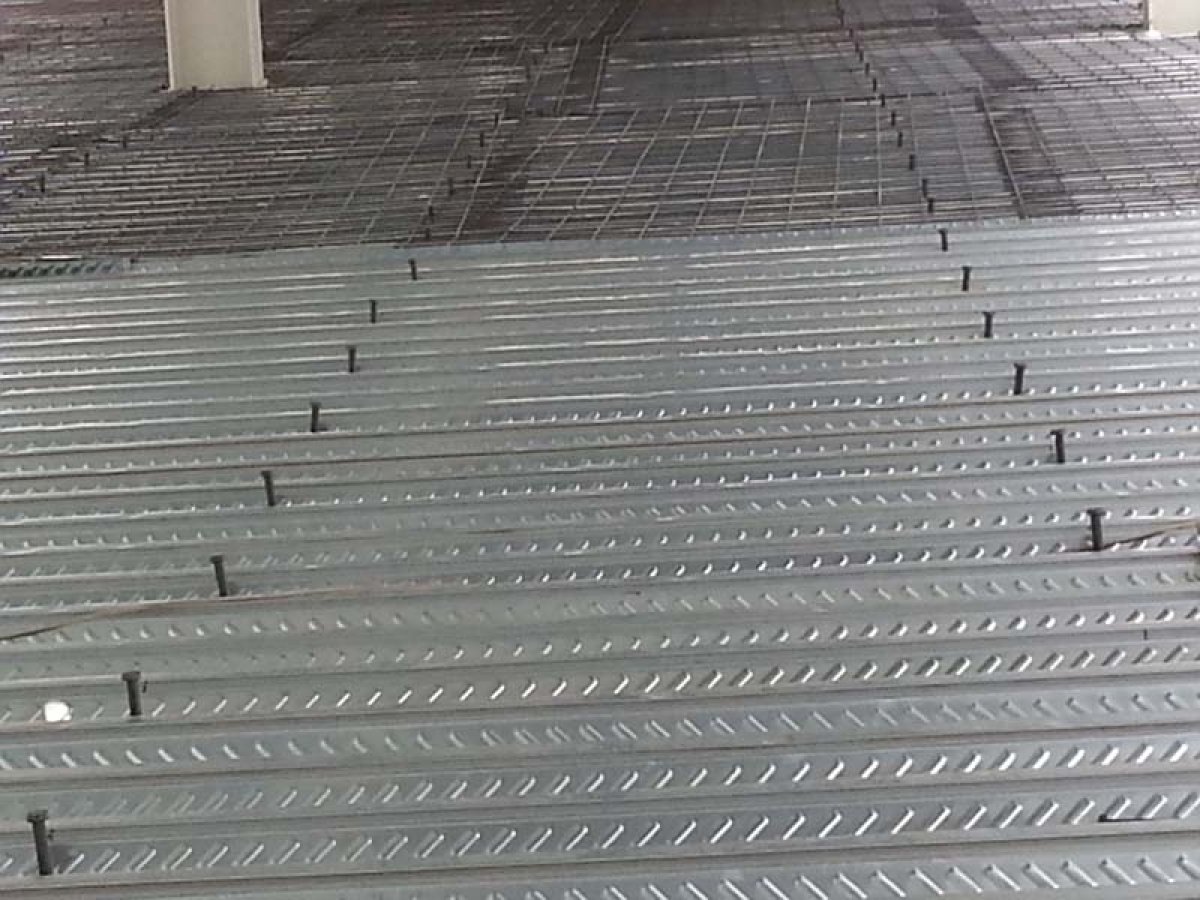

Beton Altı Trapez Sac
Çelik
binalardaki en önemli yapı elemanları olarak Beton Altı Trapez Sacdır Trapez
Sac çelik yapıdaki aks aralıklarına ve kullanacağınız beton kalınlığına göre belirlenmelidir,
yapısal çelik projesinde aks aralığının 1 metre, beton kalınlığının 10 cm
olarak düşünürsek 1 mm kalınlığında 50 mm hadveli bir trapez sac bu yapıdaki
beton yükünü ve belli oranda beton üstü yükü kaldıracaktır. Total olarak beton
altı trapez sac m2/3250 kg gibi güçlü bir yapı oluşturmaktadır, bu sadece Beton
Altı trapez Sac’ ın sağlamış olduğu taşıma gücü.
Stud Çivisinin Görevi
Stud çivisi
ile bu yapıları bir birine bağlamaktır. Çelik ile betonu bir birine bağlayan
stud çivisidir. Stud Çivisi kesme ve çekme mukavemeti olan bir yapı elemanıdır.
Bu yapıda betonu çeliğe bağlamamak, buzun üzerine kızağı bırakıp orada durması
beklemekle aynı eş değerdedir. Ülkemizde hala bu tarz uygulama yapan firmalar
var, kimi cıvata kaynaklar, kimi inşaat demiri kaynaklar, kimi de hiç bir şey
yapmadan betonu atıp geçiyorlar. Yapılan bu tarz uygulamalar tamamen yanlış
olmakla birlikte bir o kadar da tehlikelidir, (unutmayalım ki deprem
ülkesiyiz) bu tarz uygulamalarda yük
kayması olasılığı çok fazladır, cıvata, lama, demir kaynatma buradaki beton
ağırlığını tutamaz ve çelik ile beton bir birlerinden ayrışır. Bu sebepten
dolayı Stud Çivisi’ nin önemi çok fazladır ve Stud Çivisi kullanmak zorunlu olmalıdır
ki özellikle mal sahiplerinin bu konuda çok dikkatli davranmaları gerekir. Stud
çivisi yapıyı tamamen bir birine bağlamakla kalmaz yük taşıma özelliği de
vardır. (19*75 bir kayma kaması doğru
kaynaklanma yapılması durumunda 2,000 kg kesme, 12,000 kg ise çekme gücüne
sahiptir.) Kaynaklama süresi bittikten sonra maksimum 3 cm betonun içine gömülü
olarak uygulama yapılması hem Stud Çivisini dış etkenlerden korur. Hemde betonu
sıkı sıkıya tutar. Stud Çivisi yük kayması ve deprem olması durumunda betonun
içerisinde çalışır uzar ve kısalır kopmalar yaşanmaz ( standart bir montaj
olursa). Çivisini uygulama buradaki en önemli işlemdir, Doğru enerji, bakımlı
iyi bir Stud Çivisi kaynak makinesi, çeliklerin üzerindeki baya mikronu,
çeliklerin karbon oranları, trapez sac kalınlığı ve iyi bir kaynak operatörü
olması gerekmektedir.
Stud Kaynağında Kullanılacak Enerji
Stud
kaynağında Elektrik önemlidir, kaynaklama yapılacak alan ile elektrik alınacak
pano arasındaki mesafe ve arada kullanılacak enerji kablosu kesitleri,
kabloların bakımlı ve hasarlı olmaması iş güvenliği açısında da çok çok
önemlidir. Şehir şebekesi ana panoya yeterli akımı veremez ise kaynaklama
işlemleri doğru olmaz. Stud çivi kaynak makineleri 380 Volt 125 amperlik bir
güç ile çalışır ve bu enerjinin yeterli olmaması durumunda 400 KWA jeneratör
gerekmektedir. Kesme çivisi Stud kaynak makinesi 125 amper ile çalışır fakat
kaynak aşamasında 350 amperlik bir güç çeker, kullanılacak jeneratörün bakımlı
ve demorajı tam sağlamalıdır. Stud kaynak makinesinin sertifikalı ve bakımlı
olması işin doğru yapıldığı anlamına gelir.
